哎呀,工地上干过的老师傅们都晓得,一栋楼站起来扎不扎实,全看地下的基础搞得咋样。而这基础里头,底板钢筋的绑扎又是顶顶要紧的一环。这活儿要是没交底清楚,让工人们糊里糊涂地干了,那后头可是要出大麻烦的,不是开裂就是沉降,想想都头大。今天,咱就唠唠这个基础底板钢筋技术交底的门道,把这“建筑的筋骨”是怎么一步步炼成的,掰开了揉碎了讲明白。

这技术交底啊,可不是开工前把工人聚起来念两句文件就完事了。它是一份实实在在的“施工说明书”,得告诉工人兄弟们“用什么料、使什么工具、按什么步骤、干成什么样才算合格”。一份地道的交底,头一条就得把材料的规矩立明白。钢筋进场,那必须得有出厂合格证,还得按规定抽样去做力学性能复试,合格了才能用-1-3。可别小看这个,有些钢筋在加工时要是出现不正常的脆断,光看合格证还不行,甚至得去做化学成分检验-1。绑扎用的铁丝也不是随便来的,通常用20到22号的铁丝,或者镀锌铁丝-1。这些细节,在交底时都得白纸黑字写清楚,材料这道关要是把不严,后头所有功夫都白搭。

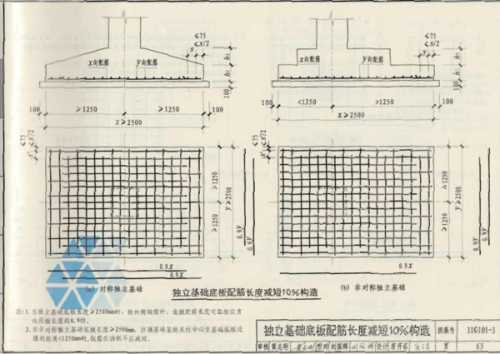

材料备齐了,咋个干法就是核心了。一个完整的基础底板钢筋技术交底,必须把施工的“流水账”理得顺顺当当。咱就以常见的筏板基础为例,这流程可是有讲究的。第一步,得先把垫层或防水保护层表面处理好,清理得干干净净,然后弹出轴线和钢筋位置的控制线-8。这就像是画画先打格子,线弹不准,钢筋摆上去全是歪的。接着,才能按照弹好的线,先摆放和绑扎底层的钢筋网-8。这里头有个关键:四周两行钢筋的交叉点,必须每个点都扎牢;中间部分的交叉点呢,可以相隔交错着绑,但最根本的是要保证受力钢筋不能挪了位置-4。如果是双向都是主要受力钢筋的网片,那就没得商量,所有相交点都得扎结实-8。
底层钢筋绑好了,紧接着就要支放垫块。这个垫块的作用是保证钢筋下面有足够的保护层,不让钢筋直接贴着泥土或模板。规范要求,基础里纵向受力钢筋的混凝土保护层厚度不能小于40毫米,要是没有垫层,那更不能小于70毫米-4。垫块要像梅花一样布置,间距一般不超过1米-8。垫块放稳当,检查没问题了,就该绑扎上层的钢筋了。这里头最大的学问,就是怎么把上层钢筋网稳稳地“架”在空中,保证它和下层钢筋之间的设计距离。这时候就得请出“马凳”这个神器了-4。马凳的间距、做法在交底里要特别明确,通常每隔1米左右放置一个-4。有老师傅就吃过亏,马凳摆的方向不对,结果多费了好多固定用的通长钢筋,这就是交底时没讲透造成的浪费-2。

绑扎的时候,手艺也有讲究。相邻绑扎点的铁丝扣,最好拧成“八字形”,这样网片才不容易歪斜变形-8。所有铁丝的丝头,都要朝向混凝土内侧弯折,可不能朝外露着,不然日后容易从那儿开始锈蚀-5。对于像电梯基坑、集水坑这些形状复杂的地方,交底更要细致,最好由工长先做出个样板来,让工人照着样板加工和绑扎,这样才出得来统一的规矩样子-3。
光知道怎么干还不够,更得知道哪些“坑”要绕着走。一次到位的基础底板钢筋技术交底,必须把常见的错误和通病拎出来重点提醒,这可是能省下真金白银和无数返工工夫的。我见过的糊涂事儿可不少:比如筏板钢筋的接头位置留得不合适,有的太长,超出了一个搭接长度,纯粹浪费;有的又太短,根本达不到规范要求-2。再比如,筏板面积明明很大,钢筋接头却还是按50%的百分率来设置,不晓得可以按25%来错开,这也是不小的浪费-2。还有些粗心的,直接把钢筋接头设在了后浇带里头,这可是大忌,后浇带是后期收缩变形集中的地方,接头放那儿不安全-2。
还有那个“马凳”,学问大着呢。摆错了方向,费工费料;上层钢筋的通长筋如果能利用筏板上部同方向的纵筋来做,就能省下一道专门的马凳筋,这个优化点,好的交底肯定会写进去-2。另外,底板通长筋绑的时候没拉成平行直线,导致同一个截面里的钢筋根数对不上,这也会影响受力-2。这些细节,老师傅可能凭经验知道,但新来的工人如果不通过交底讲明白,十有八九会犯错。
说到这技术交底成不成功,还得看质量控制的关键点有没有抓住。交底内容里必须明确,钢筋的牌号、规格和数量,那是一丝一毫都不能错,必须符合设计和图纸要求-10。所有钢筋的连接方式,不管是绑扎搭接、焊接还是机械连接,其位置、长度和质量都必须满足规范-10。尤其要保证钢筋位置的措施得到位,浇筑混凝土时,一定要派专人看管,严禁踩踏钢筋,对于变形的钢筋要及时调整恢复-5。在浇筑混凝土之前,那道钢筋隐蔽工程的验收是铁律,验收合格了才能进行下一步-10。
所以说,别看这基础底板钢筋技术交底似乎都是条条框框,它可是凝结了无数工程经验和教训的“避坑指南”。从材料验收到弹线摆筋,从绑扎手法到马凳设置,从接头规避到成品保护,每一个环节都有它的道理。把它做扎实了、讲透彻了,工人们心里有谱,手里有准,这建筑的“根”才算真正扎牢了。老话讲“基础不牢,地动山摇”,咱们搞工程的,可千万别在这第一步上栽了跟头。
